中新网甘肃新闻11月5日电 (金毅凡 段星彤 王剑)近日,国网庆阳供电公司顺利完成110千伏南佐变电站2号主变能效提升改造工程。此工程是该公司变电专业首例自主实施的主变改造项目,也是首次采用整装就位施工方法,成功破解传统主变更换工期长、作业风险高的行业难题。标志着庆阳电力主网架构安全稳定性再上新台阶,为迎峰度冬再添电力新引擎。
多方联动精研方案,前置筹备筑牢基础。早在8月初,国网庆阳供电公司便组建多部门构成专项工作组,先后召开5次联合审查会,对施工方案进行全方位细化完善,从源头上确保工程安全高效推进。针对整装就位这一核心工艺,技术团队提前开展现场精准勘测,明确新主变高5.6米、宽5.7米的关键参数,经测算,整装就位期间油枕顶部与上方带电高跨引流线间距达2.5米,散热器与1101丙刀闸主变侧引流线间距4.5米,均远超1.5米的安全距离标准,为施工安全奠定基础。

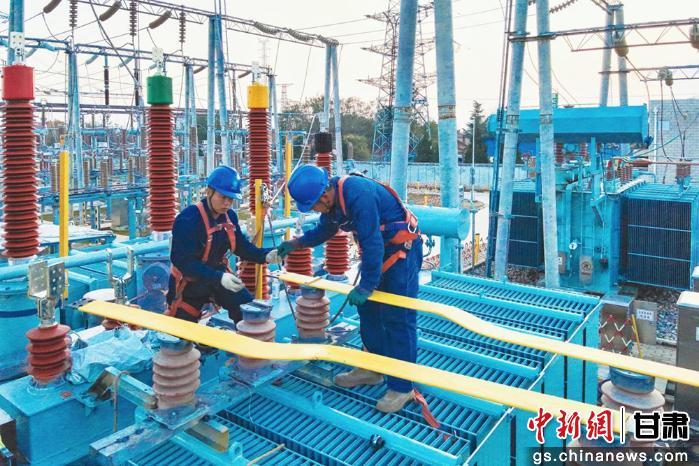

施工现场。国网庆阳供电公司供图
创新工艺提质增效,一停多修减少影响。本次工程突破性采用整装就位施工方法,编制专项实施方案,配备4名专业操作人员,通过千斤顶、道轨等设备同步控制主变移动,有效避免受力不均导致的设备损坏。相较于传统工艺至少15天的停电周期,此次核心停电期仅9天,供电可靠性提升40%。工程同步开展3502开关柜、102开关柜电流互感器更换及三侧开关定检工作,以“一停多修”模式减少重复停电对用户的影响,实现施工效率与服务质量双提升。
多维管控严守底线,全程把控安全质量。安全管控方面,国网庆阳供电公司在施工现场设置24小时安全监护岗,重点紧盯起重、动火等关键作业环节,同时运用无人机对施工区域进行全覆盖巡查,及时排查整改安全隐患。质量管控上,工程严格执行“三级验收”制度,施工班组自检、项目部复检、公司终检均合格后方可进入下一工序。针对主变真空注油、热油循环等关键环节,试验人员全程旁站监督,实时记录油温、油压等数据,确保所有指标符合《电气装置安装工程电气设备交接试验标准》。
投运后,南佐变电站2号主变容量从31.5兆伏安提升至50兆伏安,能效水平达到国家一级标准,不仅能有效提升庆阳市西峰区西部城区负荷接入能力、筑牢电网稳定根基,更将为区域电网绿色转型注入强劲动力。
下一步,国网庆阳供电公司将以此次自主实施经验为契机,加速推进设备智能化改造,深化技能培训与实战练兵,打造技术过硬、勇于创新的骨干队伍。同时,持续优化基层班组标准化管理,全面提升自主实施全流程管控能力,通过夯实技术、人才、管理三大根基,为新型电力系统建设培育更多攻坚先锋力量,为地方经济社会高质量发展提供更可靠的电力支撑。(完)
